穿山跨河战正酣 南川发展“高速”向前
——区高指部2023年亮点工作回眸

建设中的渝湘复线高速公路巴彭段5标段全线贯通。资料图片

水江隧道右线贯通。瞿明斌 摄

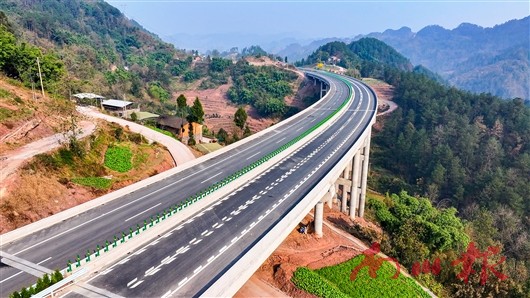

西环高速公路石堡湾大桥。区高指部供图

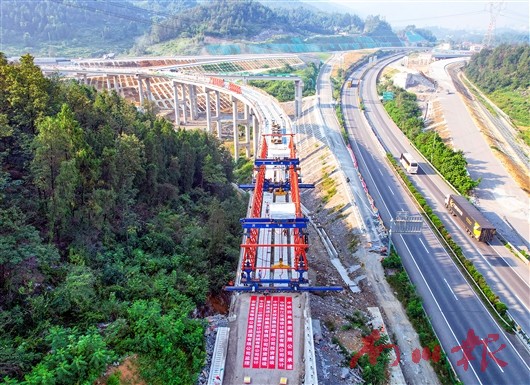

渝湘复线高速公路鱼泉河大桥连续刚构实现全桥合龙。 资料图片
机器轰鸣、塔吊林立,施工机械、运输设备往来穿梭……2023年,俯瞰南川大地,跨过不同时节,各个高速公路在建项目现场热火朝天,区高指部继往开来、克难攻坚、密织路网,铸就四海通途,一条条高速公路,串联起高质量发展的“奋进路”、乡村振兴的“小康路”、山青水绿的“幸福路”。
渝湘复线高速公路
全力以赴筑通途
回望过去一年,渝湘复线高速公路各节点工程亮点纷呈,不断刷新着“进度条”。
1月,大溪河特大桥右幅顺利合龙。
2月,黎香湖互通主线路面开始铺设。
3月,水江隧道右线贯通。
4月,水江隧道双洞顺利贯通。
5月,巴彭段5标段右幅全线贯通。
6月,巴彭段5标段T梁预制全部完成。
9月,巴彭段5标段主线桥及匝道桥预制T梁全部架设完成。
10月,首个跨既有高速公路钢箱梁架设完成。
11月,鱼泉河大桥连续钢构实现全桥合龙;白云山隧道、香树岭隧道右洞贯通;河图枢纽钢箱梁架设完成。
打开导航不难发现,从中心城区出发,开车走高速公路到湖南,目前主要依靠既有的包茂高速渝湘段(渝湘高速),车流量大、里程长、易拥堵。作为既有G65包茂高速渝湘段(渝湘高速)的扩能工程,渝湘复线高速公路是重庆目前最大的在建高速公路项目,也是一条贯穿渝东南的交通大动脉,它的重要性不言而喻。
争分夺秒抢工期,全力以赴抓进度。2023年,区高指部完成渝湘复线高速公路年度投资计划的101.3%;完成红线内土地征收和房屋拆迁工作,累计征收集体土地6600亩、拆迁房屋450户,拆迁挂角房屋148户,拆迁红线外房屋32户;累计完成提供“三改”用地348.5亩、临时用地2106.5亩;拆迁企业4家;各项工程按时间节点高效推进,路基工程完成100%,桥梁工程完成100%,隧道工程完成98%,路面工程完成80%,绿化工程完成80%,交安工程完成75%,房建工程完成76%。
西环高速公路
蹄疾步稳抢进度
以奔跑的速度抓进度、提质量、控安全,2023年可谓西环高速公路全面建设的“拼搏”之年。
西环高速公路全长11公里,按照双向四车道高速公路标准修建,起于西城街道,设沿塘枢纽互通与南两高速相接;止于南川区兴隆镇,设兴隆枢纽互通连接渝湘高速。
作为重庆高速路网城市环线的重要组成部分,西环高速一头连接南两高速,一头连接包茂高速。从现有的高速公路行驶路线来看,从渝湘高速公路到南两高速公路,要绕水江方向通行,西环高速公路通车后,将与包茂高速、南两高速共同组成我区环线高速,进一步完善我区乃至重庆三环高速路网结构,切实提升区域路网转换效率,大幅缓解包茂高速南川段过境压力,有效改善现有包茂高速和南川城区交通拥堵状况,切实方便群众安全快捷出行。
全长1048米的会峰特大桥是直接决定南川西环高速公路建成通车时间的关键工程,目前这座特大桥已经顺利合龙,并提前完成了各项附属工程,具备了通车条件。
2023年,区高指部完成年度投资计划的102.6%;完成红线内土地征收和房屋拆迁工作,累计征收集体土地1190.9亩、拆迁房屋134户,拆迁挂角房屋9户,拆迁红线外房屋12户;累计完成提供“三改”用地88亩、临时用地414.6亩;路基工程、隧道工程、桥梁工程、路面工程、绿化工程、交安工程、房建工程全面完成,已达到竣工通车条件,比计划工期提前一年,并于2024年1月27日正式投入营运。
目标计划:
2024年,高速公路建设计划投资16.5亿元,其中:渝湘复线高速公路南川段15.12亿元,南川西环高速公路0.81亿元,武两高速公路南川段0.58亿元。渝湘复线高速公路南川段于2023年12月达到交工通车条件,比计划工期提前一年;南川西环高速公路完成扫尾工作;武两高速公路南川段全面开工建设。
2024年工作打算
重点工作:
一是切实抓好征地拆迁,全力保障项目建设用地。协同相关部门、涉及乡镇街道,加大征地拆迁政策宣传引导力度,解疑释惑,以心换心、以理服人、以情动人,争取广大群众对征拆工作的理解和支持。
二是切实抓好“三改”工作,全力保障群众生产生活。协调项目业主,督促施工单位对损毁的道路、沟渠和其他设施进行恢复,方便群众出行、生产、生活,为群众办好事办实事得实惠。
三是切实抓好矛盾化解,全力保障项目顺利推进。组建工作专班全面细致梳理问题,建立工作台账,逐一处置销号,着力解决群众合理诉求,切实化解群众矛盾,营造良好施工环境,保障项目顺利推进。
四是切实抓好隐患整治,全力确保安全生产。全面落实安全生产各方职责,坚持高标准、严要求,全面开展安全隐患大排查大整治,强化督促检查落实,确保“先安全再生产、不安全不生产”。
五是切实抓好统筹协调,全力确保建设目标实现。充分发挥指挥部作用,协调参建各方,紧盯目标、倒排工期、挂图作战,在确保工程质量和施工安全的前提下加快工程建设进度,全力以赴完成既定目标任务。
(本版稿件由记者陈蕗颖采写)
